分项工程质量评定表填写
竣工资料是建筑项目的最后一步,为了确保准确无误,需严格遵循规定进行填写,以预防后期可能出现的返工问题。
竣工资料对土建工程至关重要,其规范填写能减少不必要的修改和返工问题,保障工程质量顺利进行。
通过总结实际操作经验编写此系列,确保了内容的普遍适用性,并允许根据地方标准进行适当修改。
隧道工程涵盖了多个子项目,每项都有对应的工程质量评估清单。这些表格构成了最终工程档案中至关重要的一部分,直接反映了施工质量和验收情况。

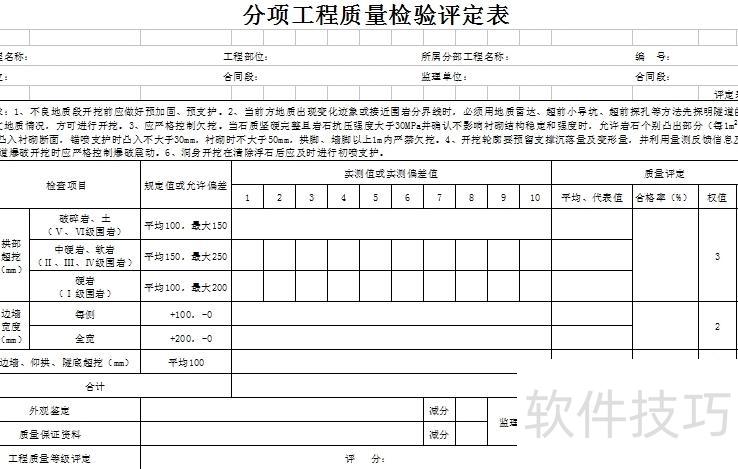

在隧道工程中,洞身开挖的质量控制至关重要。本文将通过具体案例,详细阐述分项工程质量检验评定表的填写要求和规范。下表展示了该表的完整内容及标准,旨在帮助施工人员准确把握质量验收的标准。

- 先从表格的表头开始说明。
- 请将分项工程名称填写为洞身开挖。

- 工程部位应填写分项工程所对应的里程范围,例如:ZK77+000至ZK77+200。

因此,对于属于洞身开挖分部工程中的某项具体工作,应当明确其所在的具体分部工程名称。 由于该分项工程的分部工程名为“洞身开挖”,因此应填“洞身开挖”作为所属分部工程名称。

在工程项目开工之前,为了确保施工过程的准确和高效,通常会制定详细的单位、分部、分项工程划分表。每个项目都有唯一的编码,例如第二合同段的第四个分部工程中的第一个分项工程,其编码为C因此,在表格的第一行末尾应标注该项目的编号。

在工程施工过程中,由于经常出现工程变更,分项工程的里程段(即工程部位)可能会发生调整。因此,在工程竣工之前,不宜过早地填写该编号。为确保信息准确,应待所有变更事项最终确定,并完成新的单位、分部和分项工程划分表编制后,再行填写相应编号。这样可以避免前期变动导致的错误或重复修改,从而保证整体管理与归档的规范性。
承包单位为工程中标方的全名,需与公章标注一致,禁止缩写。

每个合同段由一家承包商负责建设,合同段序号表示它在整个项目中的排序位置,如C第二合同段的标记,表明它是从起点到终点的所有路段中所占的位置。

监理单位应为正式授权的企业全名,需匹配公章信息,避免简称使用。

紧随其后的合同段对应的是监理单位,准确而言应为总监办,而非驻地办。由于一个总监办下设多个驻地办,每个驻地办分管一个合同段,因此总监办整体负责多个合同段。例如,C同段由第一总监办下属的第三驻地办管理,此时应填写JL而非JL因为监理代号以总监办为准。

表头看似简单,实则包含广泛内容,并且分项工程质量检验评定表种类繁多,涉及大量签字手续。一旦后续需要修改,重新签批将极其繁琐。因此,在整个流程中都必须高度重视,从一开始就严格按照规范操作,确保流程严谨、资料齐全,避免后期反复调整带来的额外麻烦。
